Espero y deseo que algún político haya estado en el atasco.
Si encima es el que maneja carreteras y le gusta "twitter" mejor.


Editado 1 vez/veces. Última edición el 05/12/2025 22:37 por Lololo.
Karma: 9 - Votos positivos: 1 - Votos negativos: 0
Andy_43890
Enviado: 07-12-2025 22:04
¿Alguien se anima a realizar un nuevo reportaje fotográfico del estado actual de las obras de la variante de Sabiñánigo?, solo si hay nuevos avances, como estar pendiente de las instalaciones de señalizaciones, pórticos, banderolas, raíles de seguridad, etc. y completar la rotonda oeste de Sabiñánigo que le queda unos 12 días para el fin del desvío provisional (al que esta programado hasta el 19 de Diciembre).
Karma: 0 - Votos positivos: 0 - Votos negativos: 0
Enviado: 08-12-2025 00:08
Registrado: 20 años antes
Mensajes: 1.338
Yo, no es por ser aguafiestas, pasé el otro día y sí, estaban trabajando a tope en los enlaces, pero antes de Semana Santa lo dudo. ¿Para mayo o junio? Igual
Karma: 0 - Votos positivos: 0 - Votos negativos: 0
Enviado: 08-12-2025 10:21
Registrado: 20 años antes
Mensajes: 3.708
Yo, no es por ser aguafiestas, pasé el otro día y sí, estaban trabajando a tope en los enlaces, pero antes de Semana Santa lo dudo. ¿Para mayo o junio? Igual
Cita
Vertical
Yo, no es por ser aguafiestas, pasé el otro día y sí, estaban trabajando a tope en los enlaces, pero antes de Semana Santa lo dudo. ¿Para mayo o junio? Igual

Sí, eso parece. Me preocupa como va a afectar el desvío en el enlace con la autovía actual al este de Sabiñánigo durante la temporada de esquí. A ver lo que pasa esta tarde.


Editado 2 vez/veces. Última edición el 08/12/2025 10:25 por Chabi.
Karma: 0 - Votos positivos: 0 - Votos negativos: 0
Enviado: 08-12-2025 19:13
Registrado: 9 años antes
Mensajes: 267
Cita
Vertical
Yo, no es por ser aguafiestas, pasé el otro día y sí, estaban trabajando a tope en los enlaces, pero antes de Semana Santa lo dudo. ¿Para mayo o junio? Igual

Sí, eso parece. Me preocupa como va a afectar el desvío en el enlace con la autovía actual al este de Sabiñánigo durante la temporada de esquí. A ver lo que pasa esta tarde.
Cita
Chabi
Cita
Vertical
Yo, no es por ser aguafiestas, pasé el otro día y sí, estaban trabajando a tope en los enlaces, pero antes de Semana Santa lo dudo. ¿Para mayo o junio? Igual

Sí, eso parece. Me preocupa como va a afectar el desvío en el enlace con la autovía actual al este de Sabiñánigo durante la temporada de esquí. A ver lo que pasa esta tarde.
¿Que qué va pasar?
Pues que hoy y a estas horas desde Jaca ya es más rápido ir por Navasa y Hostal de Ipies que comerse las cuatro rotondas de la variante de Sabiñanigo, más el engendro de la rotonda que comentas, más el minitramo de autovia + la rotonda final de Sabiñanigo Sur. O incluso es más rápido entrar por Cartirana a Sabiñanigo y atravesar todo el casco urbano.
Y desde Biescas es más rápido ir por Larrede que por la nacional.
Aunque la cantidad de vehiculos este puente es bestial, el auténtico despropósito en la planificación de rotondas y desvíos, permanentes o provisionales, tiene también mucho que ver en los tapones que se producen.
Karma: 0 - Votos positivos: 0 - Votos negativos: 0
Enviado: 08-12-2025 21:05
Registrado: 9 años antes
Mensajes: 278
Foto de satélite de hoy 08DIC2025 de la variante de Sabiñánigo.

Aunque la nitidez es escasa, no se aprecian grandes cambios desde hace un mes, ni nuevos tramos asfaltados. Los viaductos aún se ven blancos y la ultima rotonda hacia Jaca sigue igual. El entronque del gran viaducto con la calzada en su extremo este sigue sin acabarse.

En el tramo siguiente de Sabiñánigo a Lanave si se ven avances aunque la foto de hoy tenía muchas nubes y no se aprecian bien los progresos, pero la semana pasada sí se veían muchas máquinas y camiones a lo largo de la obra.

No sé si cada tramo lo lleva una empresa diferente o la misma empresa está a cargo de los dos ramos, pero da la sensación de que se ha acabado el dinero de la variante y aún hay pasta para el tramo Sabi_Lanave


Karma: 0 - Votos positivos: 0 - Votos negativos: 0
Andy_43890
Enviado: 09-12-2025 12:32
Por fin, ES LA HORA:

Cita

Transportes licitará la variante de Jaca por 139,6 millones de euros

El Consejo de Ministros ha autorizado al ministerio a sacar las obras de este tramo de ocho kilómetros que conectará la A-21 con la A-23 y evitará la travesía por la ciudad para cientos de coches

Noticia

Licitado el penúltimo tramo de la autovía A-21 y ultimo tramo de la autovía A-23, con eso, publicará en el BOE, en la ultima semana de este mes Diciembre, para saber cuantos meses durará las obras.

Que muy mal con TANTOS RETRASOS y muchísimas alegaciones vecinales... al menos, en fin, vamos siempre con los retrasos de toda la vida.
Karma: 9 - Votos positivos: 1 - Votos negativos: 0
Andy_43890
Enviado: 09-12-2025 14:45
Nota de prensa del Ministerio de Transportes y Movilidad Sostenible (09/12/2025):

Cita

El Gobierno autoriza licitar por 139,6 millones de euros la construcción de un tramo de autovía que conecte la A-21 y la A-23 en Jaca

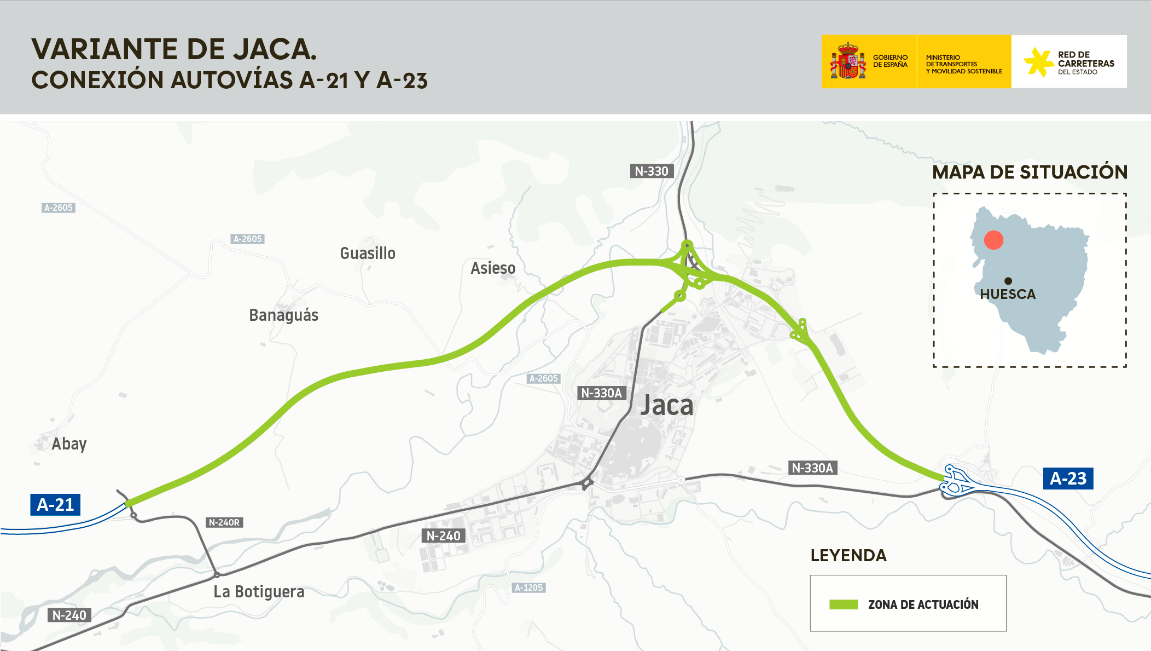

-Se construirá un nuevo tramo de 8 kilómetros de autovía para enlazar la A-21 de los Pirineos y A-23 (Mudéjar).
-El objetivo es desviar a esta variante el tráfico de medio y largo recorrido que transcurre por las travesías de las carreteras N-330a y N-240, ayudando así a descongestionar el tráfico del municipio.
-Además, se da continuidad al itinerario formado por estas autovías que junto con la A-22 Lleida-Huesca, constituyen un eje alternativo al corredor del Ebro para el tráfico del largo recorrido.

09-12-2025 - El Consejo de Ministros ha autorizado hoy al Ministerio de Transportes y Movilidad Sostenible a licitar, por un valor estimado de 139,6 millones de euros (IVA no incluido), las obras de conexión de la autovía A-21 de los Pirineos con la autovía A-23 Mudéjar en Jaca, en la provincia de Huesca.

La conexión se realizará mediante un nuevo tramo de autovía que enlazará por el este con la autovía A-23, entre Sabiñánigo y Jaca, y por el Oeste con los tramos puestos en los últimos años en servicio de la autovía A-23 entre Jaca y Puente de la Reina. De esta manera, se da continuidad al itinerario formado por estas autovías que, junto con la A-22 (Lleida-Huesca), constituyen un eje alternativo al corredor del Ebro para el tráfico del largo recorrido, y es de gran importancia para la vertebración de la comunidad autónoma de Aragón.

Además, la actuación sirve para descongestionar el tráfico que pasa por Jaca, ya que constituye una variante a la ciudad que los vehículos de largo y medio recorrido podrán utilizar en lugar de las travesías N-330a y N-240 que cruzan Jaca y que son actualmente de paso obligado. De esta manera, se disminuirán los ruidos y otras molestias relacionadas con el tráfico y se incrementará la seguridad vial.

Por otro lado, la variante contribuirá a una mejora de la comodidad de los usuarios de estas carreteras, ya que disminuyen los tiempos de recorrido al evitar el paso por travesías con velocidad limitada a 50 km/h, numerosas intersecciones (algunas semaforizadas) y pasos peatonales.

Características Técnicas

El nuevo tramo de autovía, de 8,05 km de longitud, contará con dos calzadas separadas por una mediana de ancho variable (3,5 m hasta el río Aragón, 7,0 m en adelante), carriles de 3,5 m, arcenes exteriores de 2,5 m e interiores de 1,0 m.

Las conexiones de este tramo de autovía se materializan mediante la construcción de tres enlaces:

Jaca Este, que comunicará con un centro comercial, las urbanizaciones de la zona y la zona oriental de Jaca.Jaca Norte, que conectará con la N-330 que se dirige a Somport y con la N-330a por la que se accede a Jaca.Jaca Oeste, que conecta con las carreteras N-240 y A-2605.
Por otro lado, el proyecto contempla la ejecución de tres viaductos (uno en el enlace de Jaca Norte, otro sobre el río Aragón y un tercero sobre el arroyo Castiella), 5 pasos superiores, un falso túnel de 200 m de longitud en la zona del hospital, una pasarela peatonal y 5 pasos inferiores. También se ampliarán 2 pasos inferiores existentes y 6 muros.

Finalmente, en cuanto a medidas de integración ambiental, destaca la gestión de la tierra vegetal y la realización de siembras y plantaciones para la revegetación de taludes e integración paisajística de la obra, la corrección del efecto barrera (con especial mención al paso del Camino de Santiago), el vallado cinegético para tratar de impedir el acceso a la fauna y las protecciones contra la contaminación acústica.



Nota de prensa
Karma: 9 - Votos positivos: 1 - Votos negativos: 0
Enviado: 09-12-2025 15:30
Registrado: 20 años antes
Mensajes: 2.061
[www.elperiodicodearagon.com]

[cadenaser.com]


Editado 1 vez/veces. Última edición el 09/12/2025 15:32 por seek.
Karma: 9 - Votos positivos: 1 - Votos negativos: 0
Escribe tu respuesta




AVISO: La IP de los usuarios queda registrada. Los comentarios aquí publicados no reflejan de ningún modo la opinión de nevasport.com. Esta web se reserva el derecho a eliminar los mensajes que no considere apropiados para este contenido. Cualquier comentario ofensivo será eliminado sin previo aviso.
